项目概况
农村生活污水,日处理80T。现场已用平板膜220㎡,由于时间不长,出水量只是设计通量的一半不到。现更换软片膜175㎡,继续工程使用。

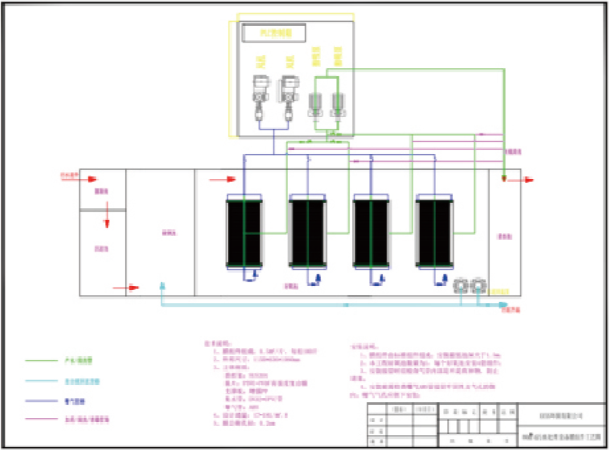

客户原有设计图
根据已用平板膜方案,明显不利于膜的正常运行。
①风量设定不合理:
现有2台风机,一用一备,额定风量1.7m³/min。按220m2平板膜,要求达到的风量至少在2.2m³/min,而且现场一台风机还得承担好氧所需风量。
②膜堆分布不合理:
220㎡的平板膜分4个膜堆,均衡分布在好氧池,很明显不利于活性污泥的培养,颗粒污泥较难形成。
根据现状,我司给出以下整改方案:
①单台风机专供膜曝气,膜堆总曝气量符合膜的运行要求;
②设计175m²软片膜堆一个, 替换靠近设备间的一个膜堆;
③另外三个膜堆吊出不用,原先位置补装曝气头;
④我方人员参与调试,直到能正常产水。
整改调试运行情况:
我司派人直接去现场参与安装调试,每日用微信发图片回公司,以便远程掌握现场情况。

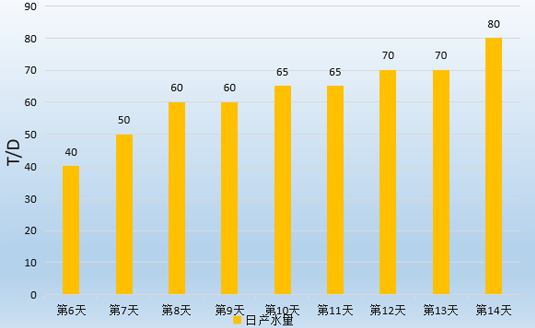

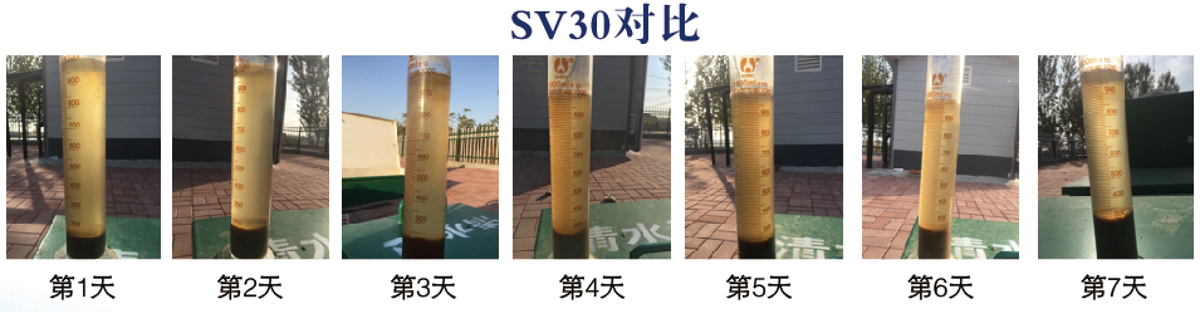

从第6天,膜开始产水。第14天按设计流量产水。工程自2019年10月底运行至今一切正常,无膜压产生。水量控制见表。
分析:此工程由于之前膜厂家在设计上考虑的不足,造成前面的生化及膜系统的运行都不够理想。
